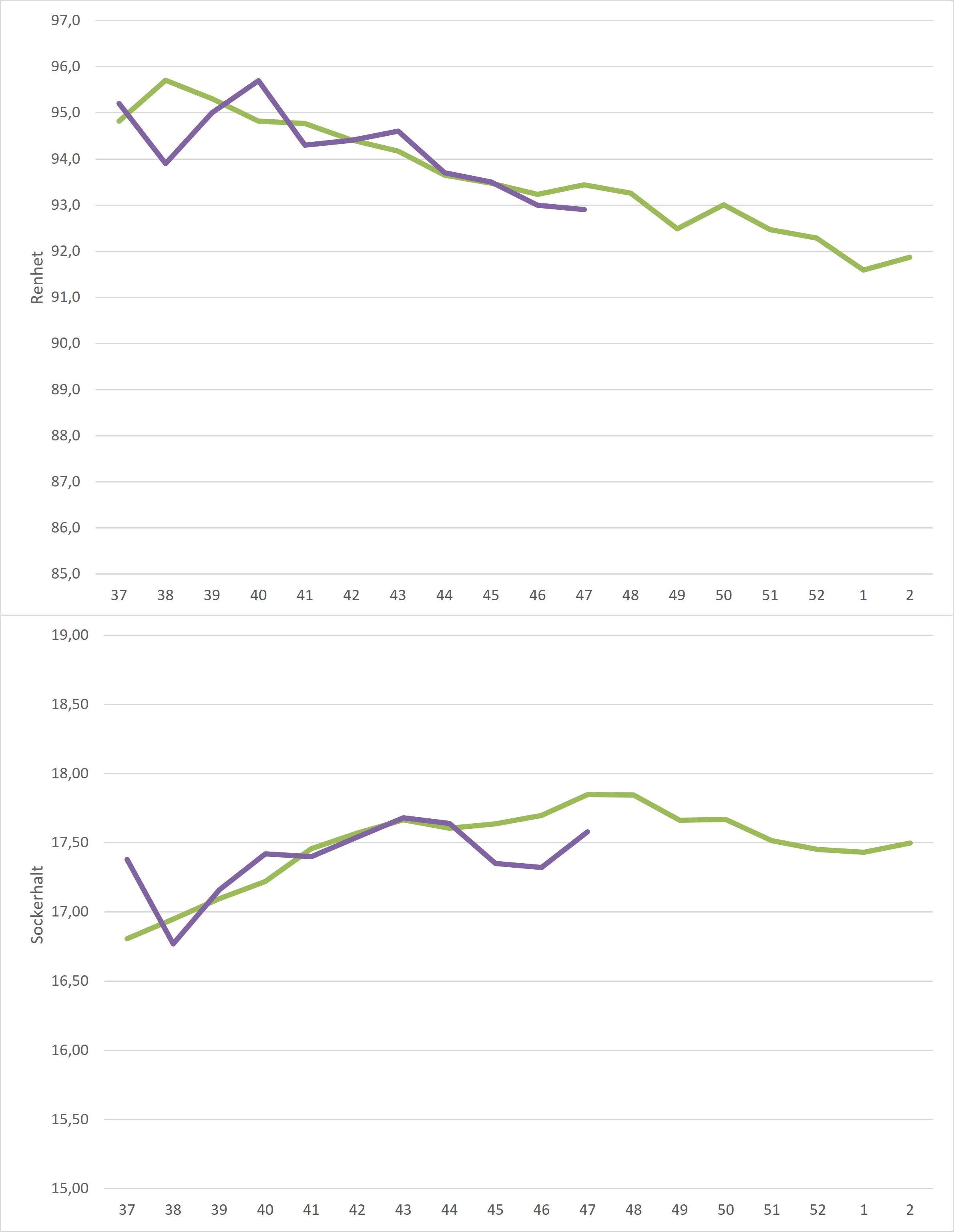

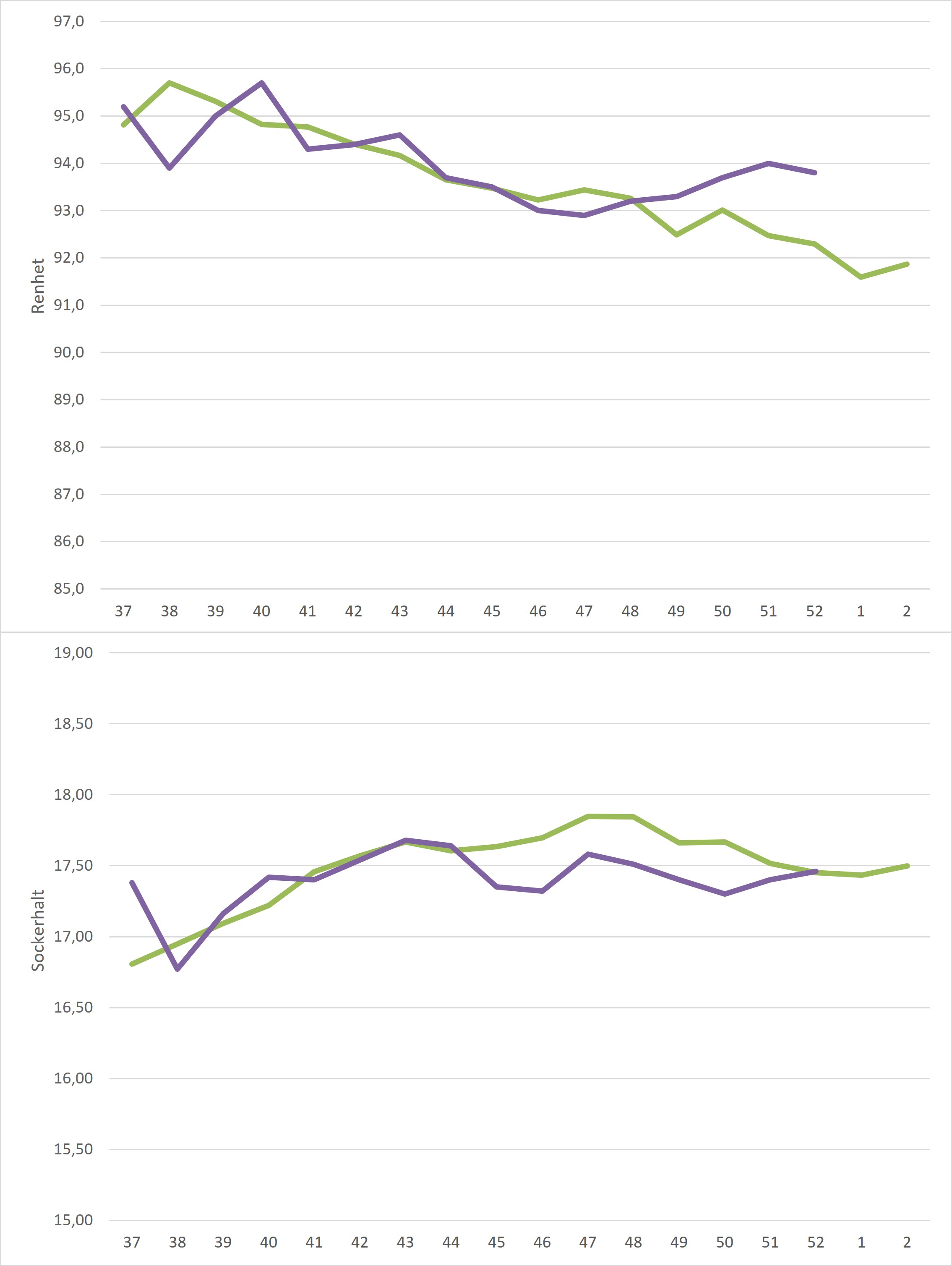

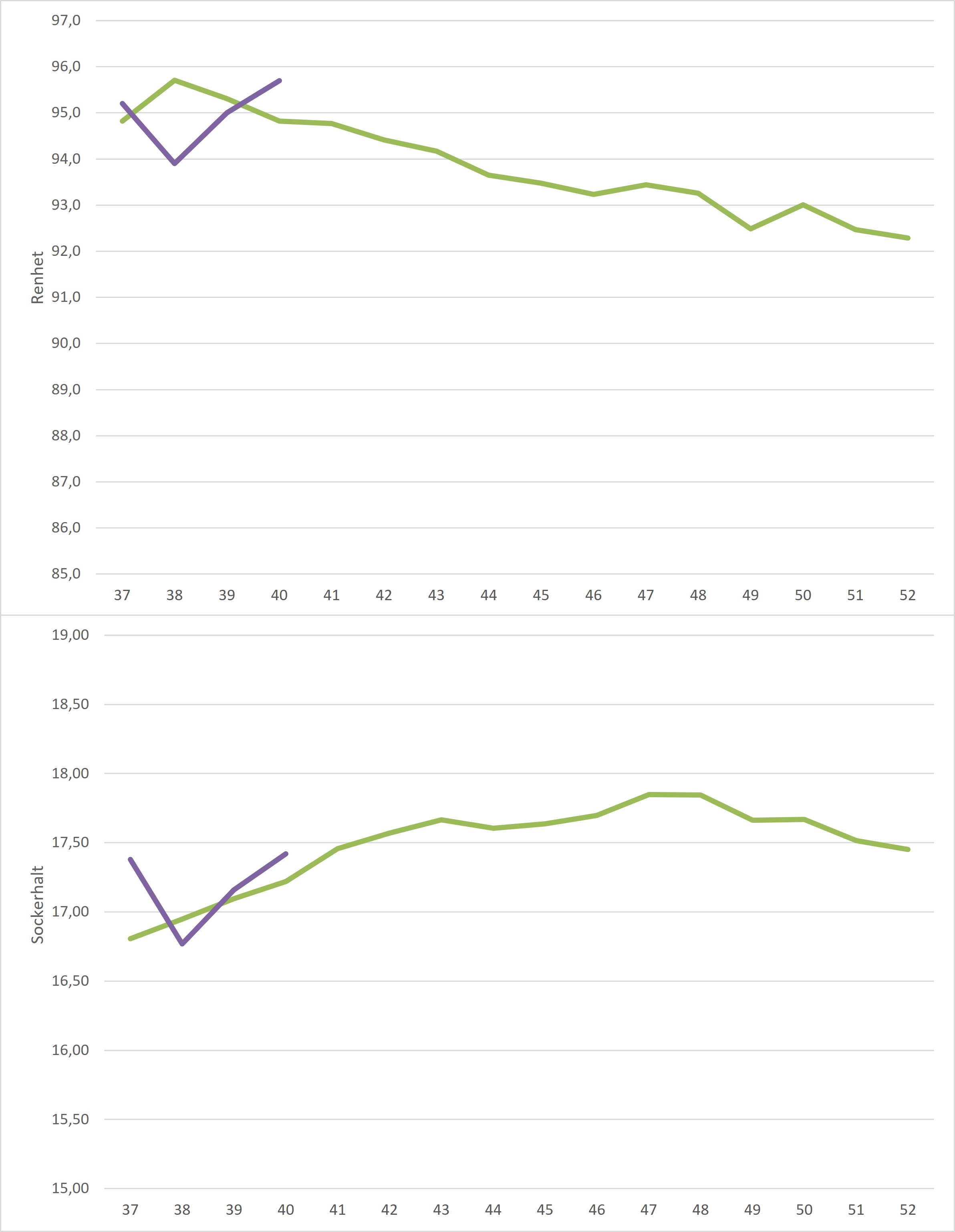

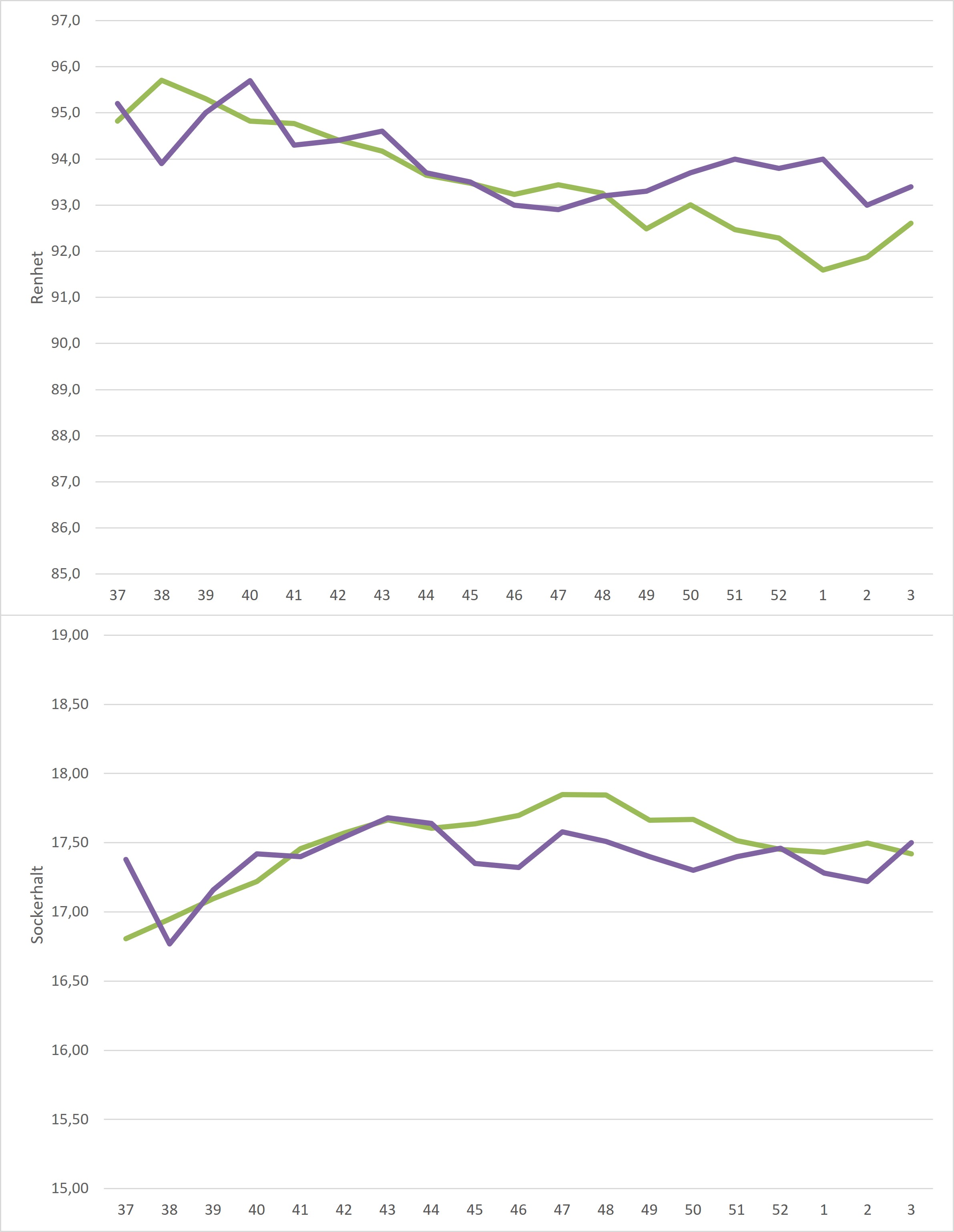

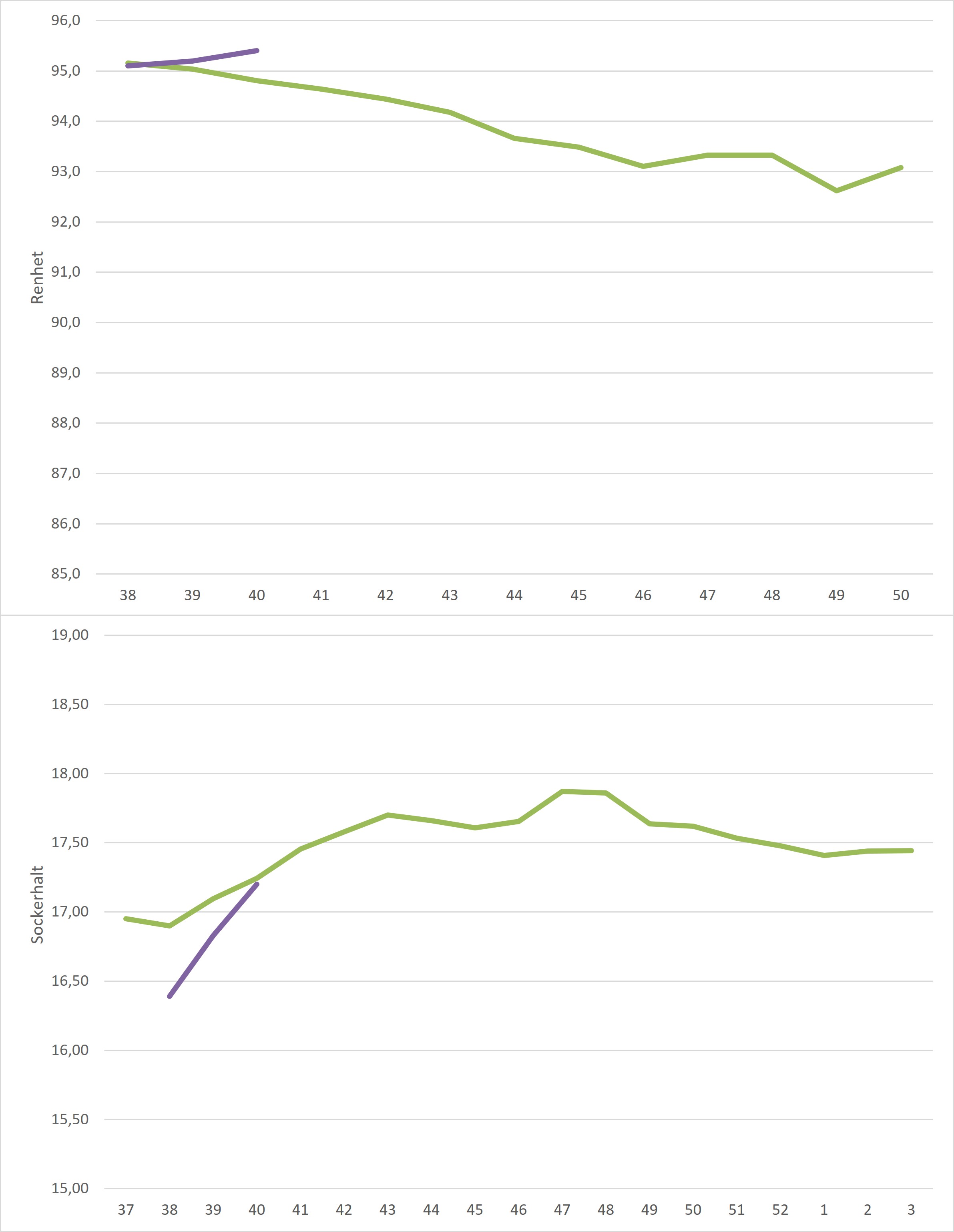

Nordic Sugar sv Kampanjedata vecka 40 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23214.htm2026-10-0600:00:0023214.htmBetorna som levereras är rena och fina. Medelrenheten för veckan steg jämfört med föregående vecka och landade på 95,4%, jämfört med femårssnittet som är 94,8%. Medelsockerhalten tog ett rejält skutt uppåt, från 16,83% till 17,20 och ligger nu på samma nivå som femårssnittet.

I de områden som fick regn under sommaren ligger skörden nära femårssnittet, likaså i de områden där en hel del betfält vattnas. Däremot så är skördenivån lite lägre i de områden där nederbörden har uteblivit under sommaren.

Innevarande vecka inleddes med ett kort strömavbrott som slog ut extraktion, tvätt och tork under en kortare stund. Avverkningen kunde därefter snabbt stega upp i fart igen. Som en följd på bristen av svavelsyra så är det för tillfället lite problematiskt över första filterna, vilket begränsar farten något.

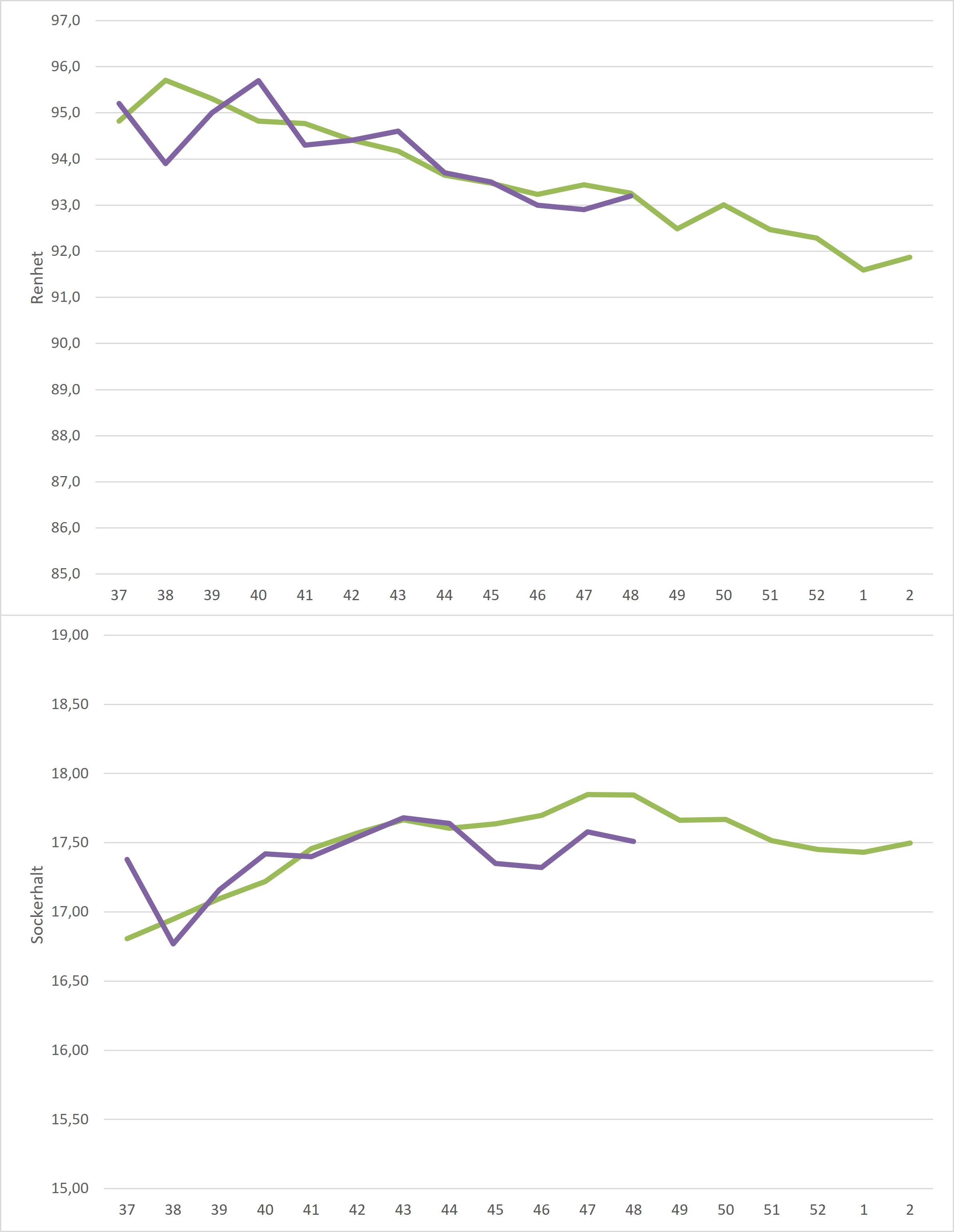

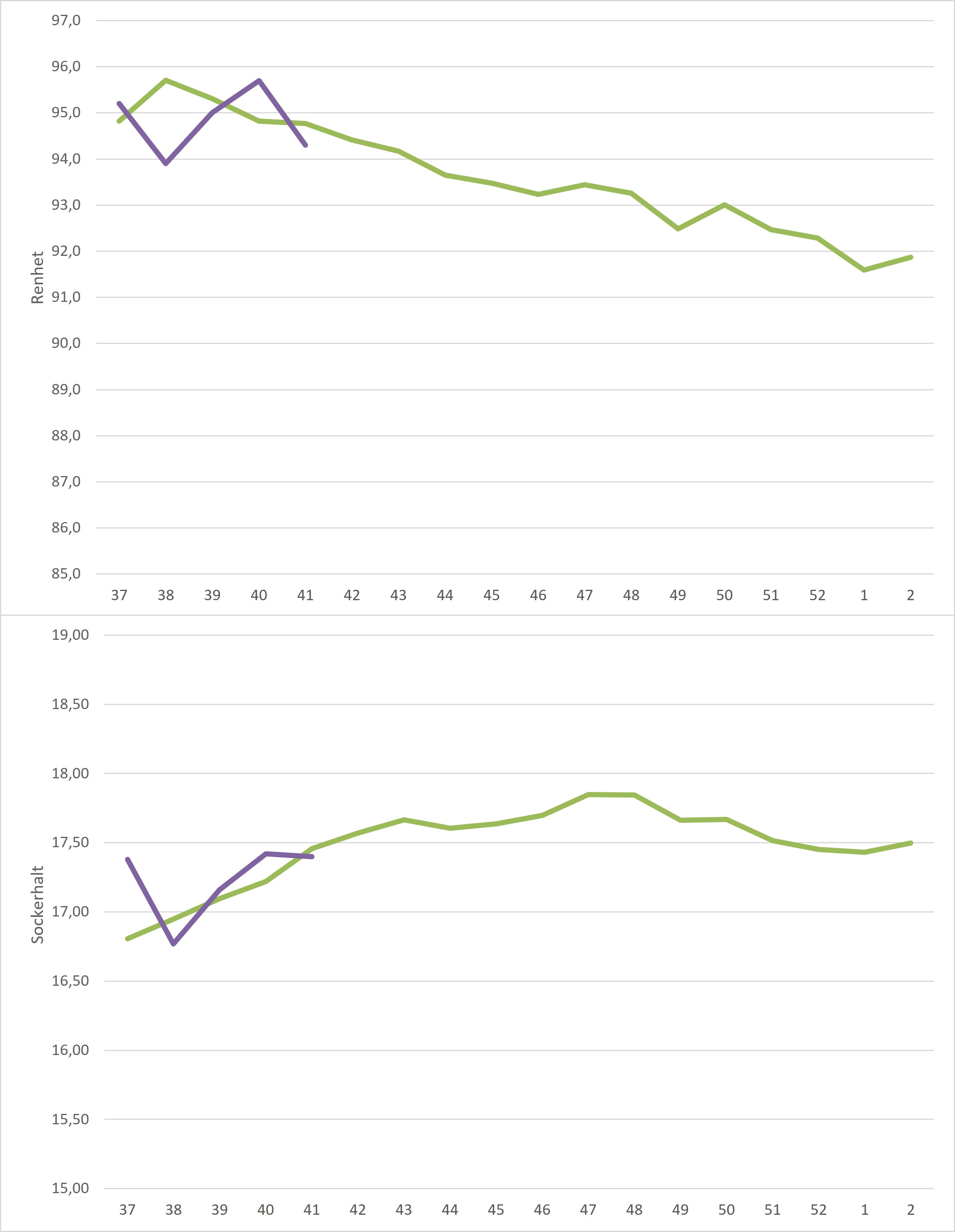

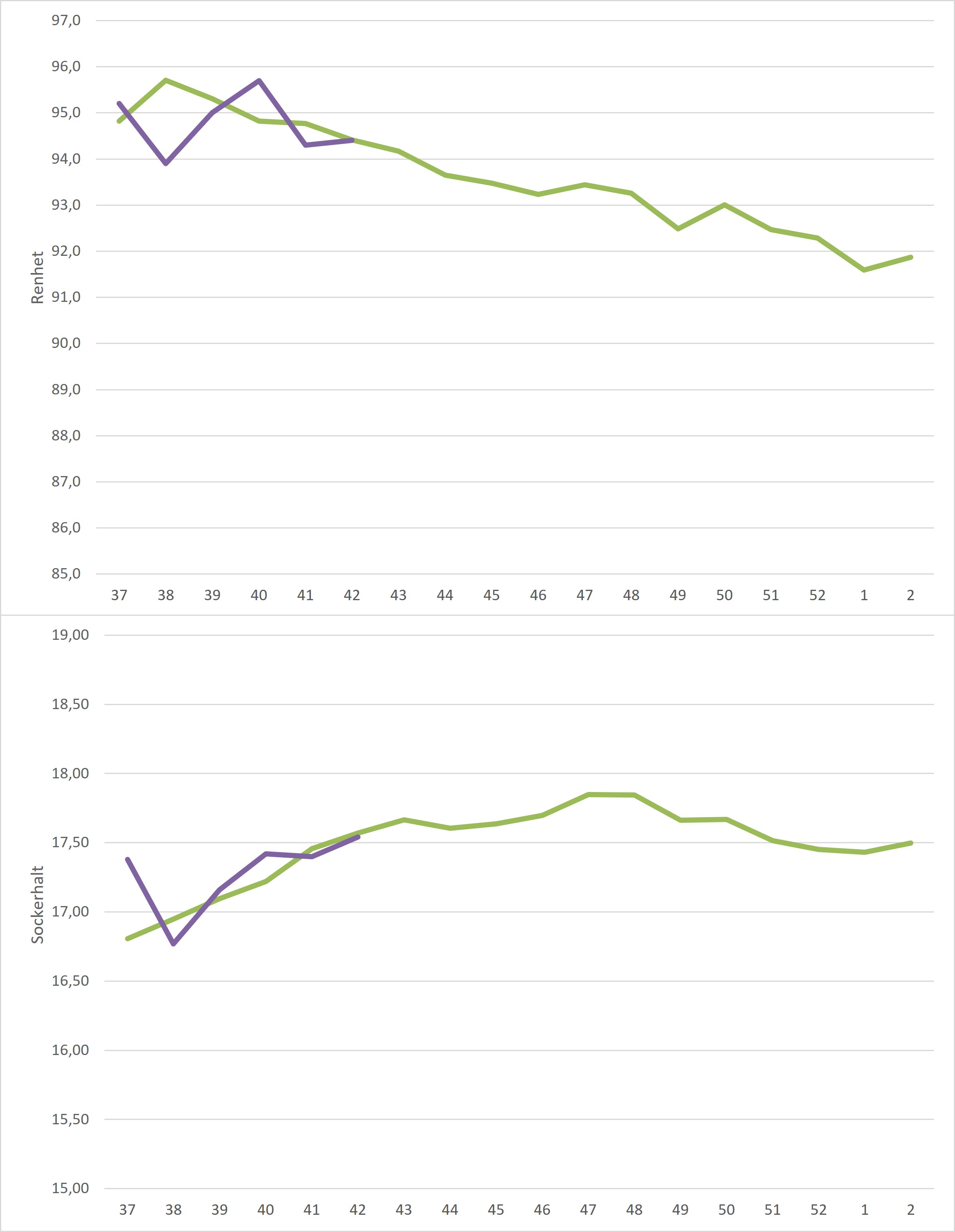

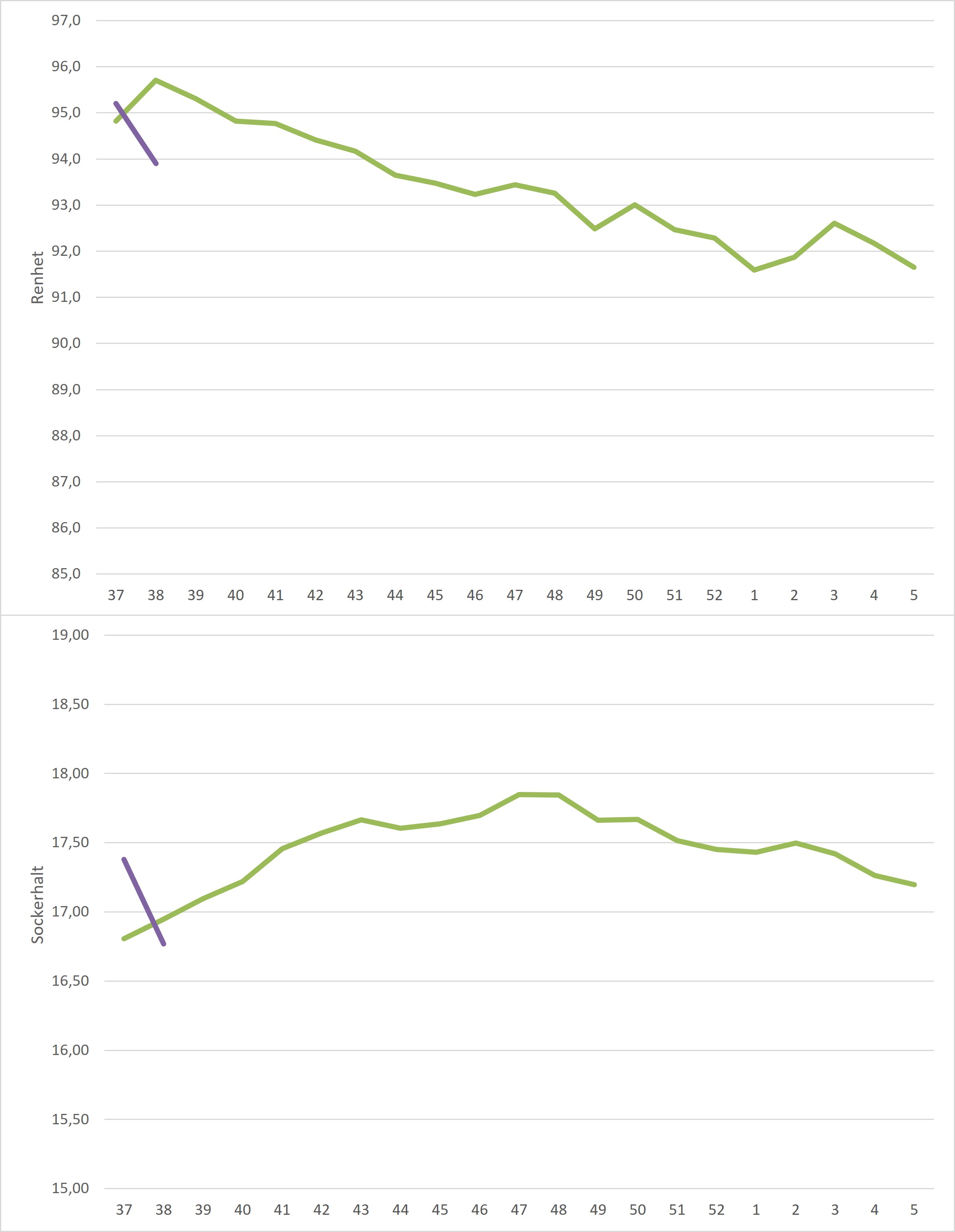

Den heldragna linjen i diagrammen nedan visar veckomedeltal för åren 2021-2025. Årets veckogenomsnitt illustreras av den lila linjen.

Lägesrapport

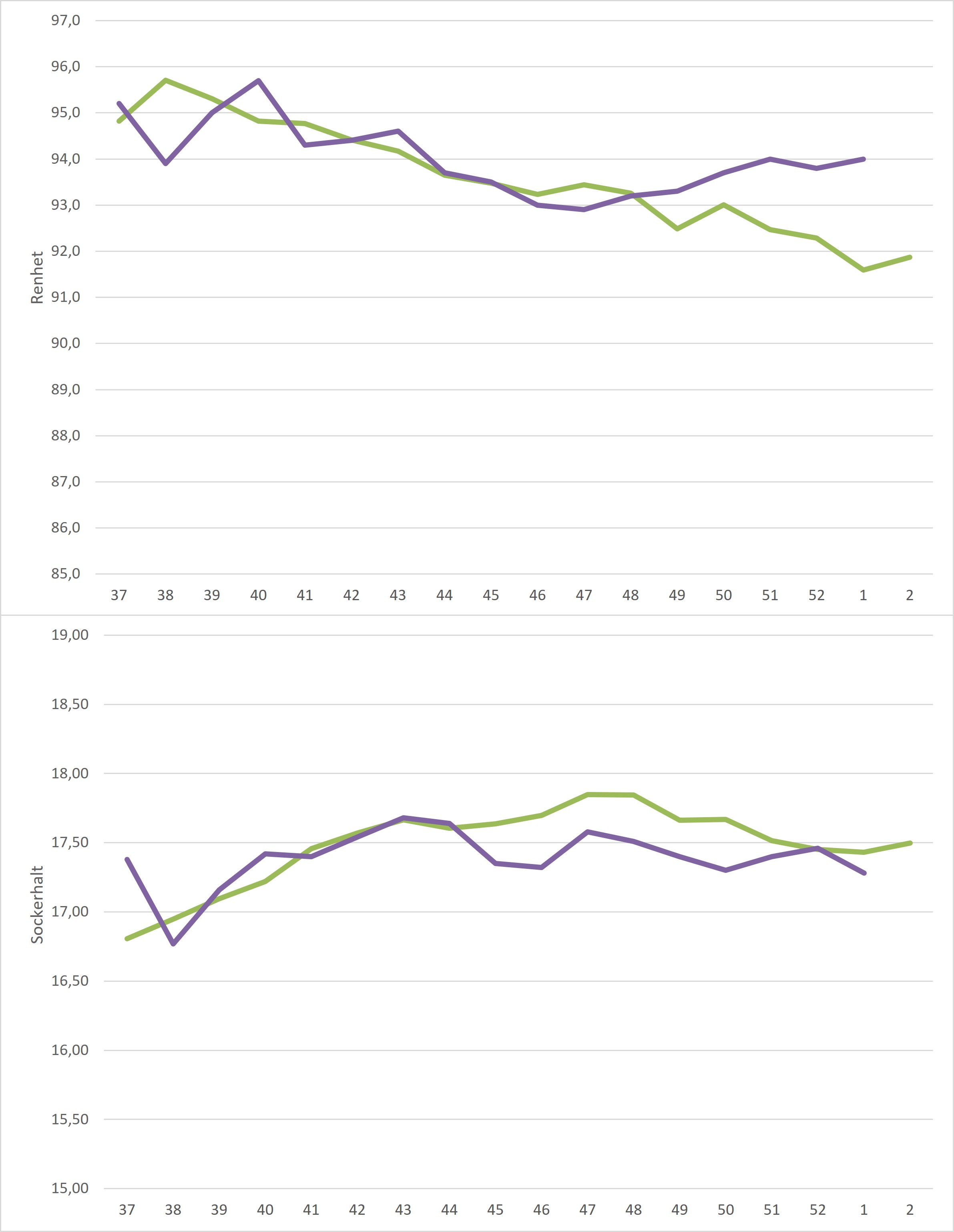

Den senaste veckan har varit stabil med hög avverkning. Nu när vi har kunnat undvika större haverier den senaste tiden har vi istället kunnat fokusera på optimeringar av detaljer i processen. Optimeringarna görs för att minimera användning av energi, vatten och kemikalier samtidigt som vi bibehåller en bra kvalitet på våra produkter och en hög kapacitet i fabriken. Exempel på specifika optimeringar som vi jobbat med senaste veckan är att öka brix (torrhalt) i indunstning samt minimera sockermängden i vår melass. I processen behöver vi koka bort mängder med vatten och det görs mest energieffektivt i indunstningen. Det gör att vår totala energiförbrukning minskar med högre brix i indunstningen. Genom en stabil drift i sockerhuset med inställningar så att vi får bra kristaller som går lätt att separera i centrifugerna kan vi minimera mängden socker i melassen vilket gör att vi får mer socker i våra silos.

/Johan Hallbeck, Processingenjör

]]>
Eurokursen 2026 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23203.htm2026-10-0600:00:0023203.htmFör 2026 är denna 11,2327. Ifjol var kursen 10,9993 och 2024 11.3576.

]]>

Kampanjedata vecka 39 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23198.htm2026-09-3000:00:0023198.htmÄven renheten steg något och landande på 95,2 procent, jämfört med 95,1 procent föregående vecka. Det är något över femårsgenomsnittet på 95,0 procent.

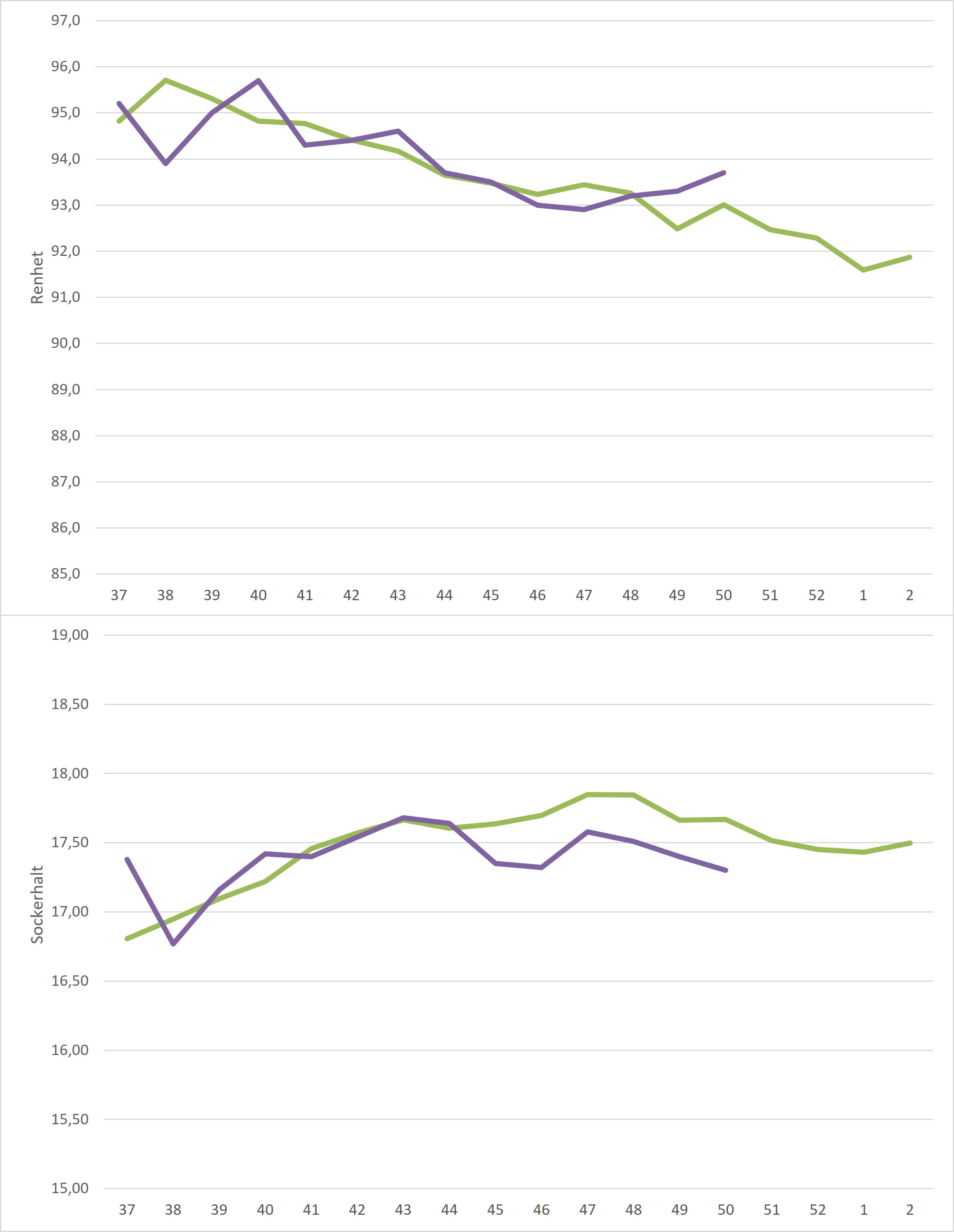

Efter en utmanande inledning av förra veckan utvecklades den andra halvan av veckan väl med en stabil avverkning. Även innevarande vecka började positivt med hög och jämn avverkning. Men ett kortare stopp i avverkningen under tisdagsmorgonen följdes av begränsad avverkning under större delen av dagen på grund av ångbrist. Under natten till onsdagen påverkades avverkningen dessutom av problem med en smutsvattenpump, vilket tillfälligt begränsade kapaciteten.

Förhoppningsvis klarar vi oss utan att göra några större neddragningar av leveranserna, men i vanlig ordning är det viktigt att hålla kontakten med transportörerna och följa ev förändringar i leveransplanen.

Lägesrapport från fabriken

Den gångna veckan har överlag varit stabil med stadigt ökad avverkning. Under tisdagen var vi nära ett strömavbrott när en av våra pannor i pannhuset trippade. Men tack vare en frånkopplingsautomatik som i tur och ordning stängde icke-kritisk utrustning klarade vi oss med att ”bara” bettvätt och extraktion stängdes. Tack vare detta kunde vi starta upp avverkningen efter bara 2 timmar (jämfört med 8-10 timmar för full black out).

Vi har sedan vårt svavelsyraläckage kört fabriken utan svavelsyra. Då har jag fått många frågor kring hur vi kan klara oss utan svavelsyra samt vad den används till. Svavelsyra blandas med kalk i extraktionen för att tillverka gips. Gipset fastnar på snitseln och gör den mer pressbar i våra massapressar efter extraktionen vilket gör det lättare att få bra torrhalt på vår HP-massa. Nu när vi kört utan svavelsyra har torrhalten på den pressade massan varit lägre (men klart hög nog för att kunna tillverka bra HP-massa) samt så har vi varit tvungna att köra extraktionen vid lägre pH-värde för att kunna pressa massan tillräckligt. Det ger en ökad energianvändning i betfortorken på grund av att mer vatten behöver torkas bort. Även resten av fabriken påverkas av den något sämre råsaften med ökad färg vilket behöver hanteras i varje steg. Trots utmaningarna har vi ändå kunnat tillverka socker med godkänd kvalitet sedan kampanjstart!

/Johan Hallbeck, Processingenjör

]]>
Kampanjedata vecka 38 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23185.htm2026-09-2300:00:0023185.htmÅrets kampanj inleddes med mottagning av de första betorna i Örtofta under onsdagen den 16 september, och skärmaskinerna startade på kvällen samma dag.

Kampanjens första vecka omfattade fem produktionsdygn, från onsdag till söndag, under vilka drygt 24 000 ton rena betor avverkades. Medelsockerhalten uppgick till 16,39%, något under femårssnittet på 16,9%. Medelrenheten var 95,1%, vilket är i nivå med femårssnittet på 95,2%.

Starten har präglats av flera driftstörningar. Ett stopp i en tjockslamledning från bettvätten till dammarna ledde till ett längre produktionsstopp redan några timmar efter uppstarten. Därefter drabbades fabriken av ett läckage i en svavelsyratank, vilket innebar att avverkningen återigen fick stoppas under flera timmar.

Fabriken kunde startas upp igen under fredagskvällen, men höga nivåer i sockerhuset gjorde att avverkningen var reducerad under helgen.

I början av innevarande vecka fick vi problem med en CO₂-kompressor som förser saftreningen med koldioxid från kalkugnens rökgaser. Saftreningen påverkades och eftersom saften inte kunde renas ordentligt blev det stora filtreringsproblem som i sin tur påverkade avverkningen.

Arbetet med att stabilisera processen pågår kontinuerligt och fabriken arbetar stegvis för att öka kapaciteten och återgå till normal avverkningstakt.

Driftstörningarna som vi har haft under denna uppstart har tyvärr gjort att många leveranser har behövt flyttas fram.

Lägesrapport från fabriken

Det har varit en kämpig start i fabriken med ett flertal stopp under veckan. Mest påverkan på produktionen fick fredagens utsläpp av svavelsyra där intensivt saneringsarbete och riskbedömning krävdes innan avverkningen kunde återstartas igen på fredagskvällen. Under helgen balanserades fabriken in igen med ett par kortare stopp på vägen. Nu siktar vi framåt mot en stabil och hög avverkning de kommande veckorna.

/Johan Hallbeck, Processingenjör

]]>
Resultatet av extra kontraktsteckning inför 2027 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23189.htm2026-09-2300:00:0023189.htmDu kan nu se din totala areal för 2027 på CropConnect samt fördelningen av de olika kontraktstyperna genom att klicka på länken på startsidan.

Kvoteringen är gjord utifrån det man sedan tidigare har tecknat, inkl. flerårskontrakt. De som sökt extra areal får en ökning upp till ca 25% av sin tidigare tecknade volym beroende på hur mycket man sökt.

Beräkningen bakom kvoteringen görs i volym socker vilket gör att tilldelad areal kan skilja sig mellan olika odlare.

]]>
Driftstörning och stoppade leveranser /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23184.htm2026-09-2200:00:0023184.htmAnledningen till stoppen av leveranser är att problem med en CO2-kompressor har påverkat saftreningen och filtreringen.

]]>
Fabriken är igång /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23181.htm2026-09-1900:00:0023181.htmUnder både lördag och söndag är stora delar av de planerade leveranserna stoppade.

]]>
Driftstörning /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23178.htm2026-09-1800:00:0023178.htmIngen person har kommit till skada och situationen är under kontroll. Vi vidtar de åtgärder som krävs för att hantera situationen på ett säkert sätt. Planen är att avverkningen återigen ska startas upp under fredagsdygnet. Vi återkommer när vi har mer information.

Följ eventuella förändringar i leveransplanen.

]]>
Efter driftstörningen är fabriken igång igen /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23177.htm2026-09-1700:00:0023177.htmEn mindre mängd leveranser har fått flyttas fram men nu är förhoppningen att vi ska kunna köra enligt leveransplanen.

]]>
Kampanjens första betor /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23171.htm2026-09-1600:00:0023171.htmDet är viktigt att alla odlare som har planerad leverans den närmsta tiden följer eventuella förändringar i leveransplanen för att säkerställa att betorna är upptagna i tid till leverans.

Lägesrapport från fabriken

I fabriken förbereder vi oss nu för fullt för att ta emot betor. Kalkugnen startades i fredags och i söndags startade den så kallade söt start. Det innebär att vi startar upp sockerhuset (det steg i processen där sockerkristaller bildas) med sparad saft från förra kampanjen för att snabbare komma upp i fart och sockerkvalitet när vi får in våra nya fina betor. Som vanligt i uppstart har det dykt upp lite smågrejer som behövt fixas (läckor på rör och felställda ventiler bland annat) men inget större som bör förhindra en start enligt plan.

Johan Hallbeck, Processingenjör

]]>
Marknadsrapport för socker, september /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23166.htm2026-09-1400:00:0023166.htmMarknadsrapport för socker

]]>
Nytt kontraktserbjudande /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23163.htm2026-09-1112:00:0023163.htmDet nya avtalet omfattar 40 000 ton vitt socker och erbjuds till alla befintliga odlare, dvs de som redan har ett kontrakt för 2027.

Avtalet är ett ett-årigt kontrakt som räknas med i basvolymen till kontrakteringen 2028 och liksom de tidigare tecknade kontrakten är det ett rörligt kontrakt med EBIT-delning. Prismodellen i kontraktet har en lägstanivå och tjänar Nordic Sugar AB pengar och når ett positivt EBIT-resultat över 75 miljoner delas vinsten med 30 % till odlarna.

Priset är vid normal leveranstidpunkt och med normal betkvalité 26,5 € eller ca 292 SEK* per ton betor.

Övriga villkor följer gällande Branschavtal.

Vid eventuellt överintresse kvoteras önskemålen utifrån redan kontrakterad areal 2027. Överskjuten areal från 2026-2027 räknas inte med.

Kontrakteringen startar nästa vecka på sockerbetor.nu (CropConnect) och är öppen 16–21 september.

OBS! Det är den areal du önskar öka med som du tecknar här.

* Priser beräknade med en eurokurs på 11,00 SEK samt inkluderande normala tillägg över kampanjen. Vid beräkning av Kampanjens betalningar används tidsvägda genomsnittet av omräkningskursen mellan SEK och EURO fastställd efter Bloomberg Fixing ”BFIX” (Frankfurt 2:00 pm. CET) för september månad aktuellt Odlingsår.

]]>
Kvotering av din areal /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23151.htm2026-09-0413:00:0023151.htmI principöverenskommelsen mellan Nordic Sugar och Svenska Betodlarna är det preciserat hur kvoteringen ska utföras.

I Leveranskontraktet ändras följande

Vid kontraktsteckning beräknas förväntad sockervolym utifrån odlarens individuella 5-årsgenomsnittliga avkastning +2%.

Detta betyder att neddragningen i areal skiljer sig mellan olika odlare beroende på den individuella utvecklingen i genomsnittlig 5-årsskörd. Om 5-årssnittet ökar medför detta en neddragning av arealen.

Det är endast nyteckning som påverkas av denna neddragning. De bundna kontrakten (2026-2028) påverkas inte utan står fast med samma areal.

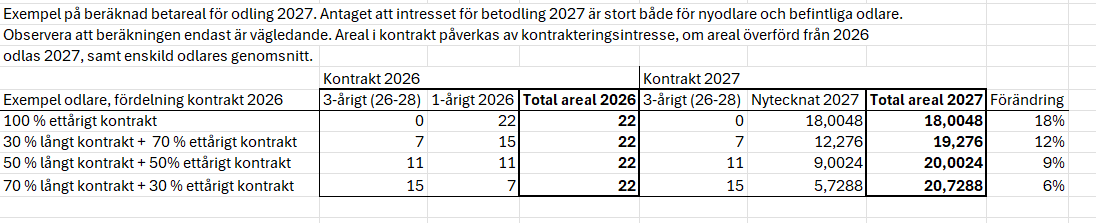

Nedan ser ni ett exempel på hur olika andel bundet kontrakt påverkar arealen för 2027. Observera att de procentuella förändringarna endast är exempel.

Vill du läsa mer om kontraktsteckning så har Betodlarna en bra och överskådlig sammanfattning på sin hemsida:

Vanliga Frågor och svar inför kontraktsteckning 2027 – Betodlarna

]]>
Kampanjeaktuellt 2026 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23140.htm2026-09-0400:00:0023140.htmOnsdagen den 16 september börjar vi ta emot betor i Örtofta. Under kvällen samma dag planeras skärmaskinerna att starta.

Årets medelsådatum blev något senare än i fjol. Det dröjde lång tid mellan sådd och nederbörd vilket i en del fält resulterade i två generationer betor, men överlag är plantantalet i fält bra.

Ogräsbekämpningarna avslutades med goda resultat och insekterna ställde inte till med några större problem i fält. Förutsättningarna såg lovande ut i början av sommaren och före midsommar uppskattades medelskörden kunna hamna i nivå med femårssnittet.

Under sommaren har det varit torrt, vilket har påverkat tillväxten negativt. Framför allt på lättare och svagare jordar har bristen på vatten gjort att tillväxten varit låg. Nederbörden har dessutom varit ojämnt fördelad över odlingsområdet och till stor del bestått av mycket lokala skurar.

Som vanligt har tre provgrävningar genomförts, under vecka 31, 33 och 35. Resultaten från samtliga tre provgrävningar visar på en lägre skördenivå och lägre tillväxt än femårssnittet. Utifrån resultaten gjordes en uppdaterad skördeprognos, där den beräknade skörden sänktes med drygt 3 ton per hektar. Om det kommer nederbörd nu och framöver kan tillväxten i betfälten ta fart igen.

Det är viktigt att odlarna följer eventuella förändringar i leveransplanen och håller kontakt med sin transportör så att betorna är upptagna i tid till leverans. Med eventuellt lägre skördar i början av kampanjen kan leveranser komma att tidigareläggas.

Leveransordningen av en odlares betfält bestämdes i våras när fälten ritades in. Om odlaren, av någon anledning, behöver ändra leveransordningen ska detta i god tid meddelas till transportören så att betorna levereras på rätt fält. För att kunna göra uppföljningen rätt på levererade fält är det viktigt att fält och angiven areal stämmer.

Leveransplanen sträcker sig fram till och med vecka 52 och kampanjen planeras ta slut runt julhelgen.

Kvalitet och täckning

Odlaren ansvarar för betornas kvalitet fram till leveranstillfället. Vid leverans ska betorna vara oskadade och ha en kvalitet som är lämpad för sockerproduktion.

TopTex kan, liksom tidigare år, köpas av Nordic Sugar. Plast säljer vi däremot inte.

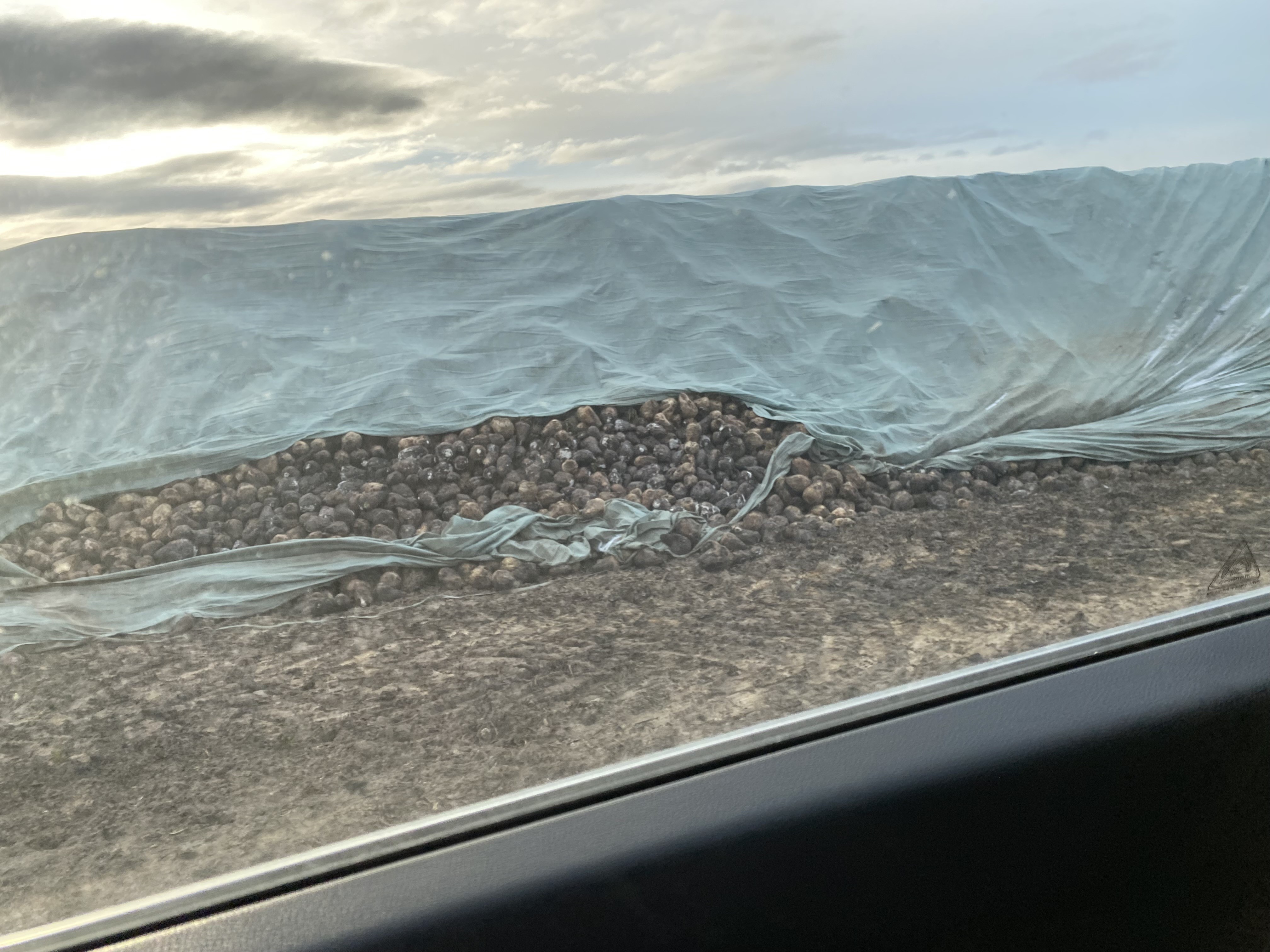

Planera för täckning av betorna i god tid och se till att ha täckningsmaterial hemma. Det gäller både TopTex och material för att vid behov kunna komplettera täckningen, exempelvis plast.

Råd och anvisningar om betupplag och lastningsplats

Produktbeskrivning sockerbrukskalk

Information om olika frostskyddsmaterial

Lagringsjournal

Leveranskategorier

Frakttaxa orenheter 2026

Frakttaxa kalk 2026

Typ

Markering

Förklaring

Sten*

1

Sten mellan 300 - 1 500g

2

Sten över 1 500g

Blast

3

Lite blast: förekomst av grön blast på minst 3 upp till 7 betor, eller att det finns bladskaft på minst 7 betor

4

Mycket blast: förekomst av grön blast på minst 7 betor upp till alla eller att det finns bladskaft på alla betor

Förstört betmaterial**

5

3-6 % förstört material

6

>6-10 % förstört material

7

>10% förstört material

*Fotodokumentation och registrering sker automatiskt.
**Förstört betmaterial är sådant som inte lämpar sig till sockertillverkning och kan orsakas av värme, frost, rötor m.m. Förstört material vägs. Förstört material under 900 g (3%) registreras inte och följer med provet till analys, medan volymer > 900 g (3 %) fotograferas och kasseras.

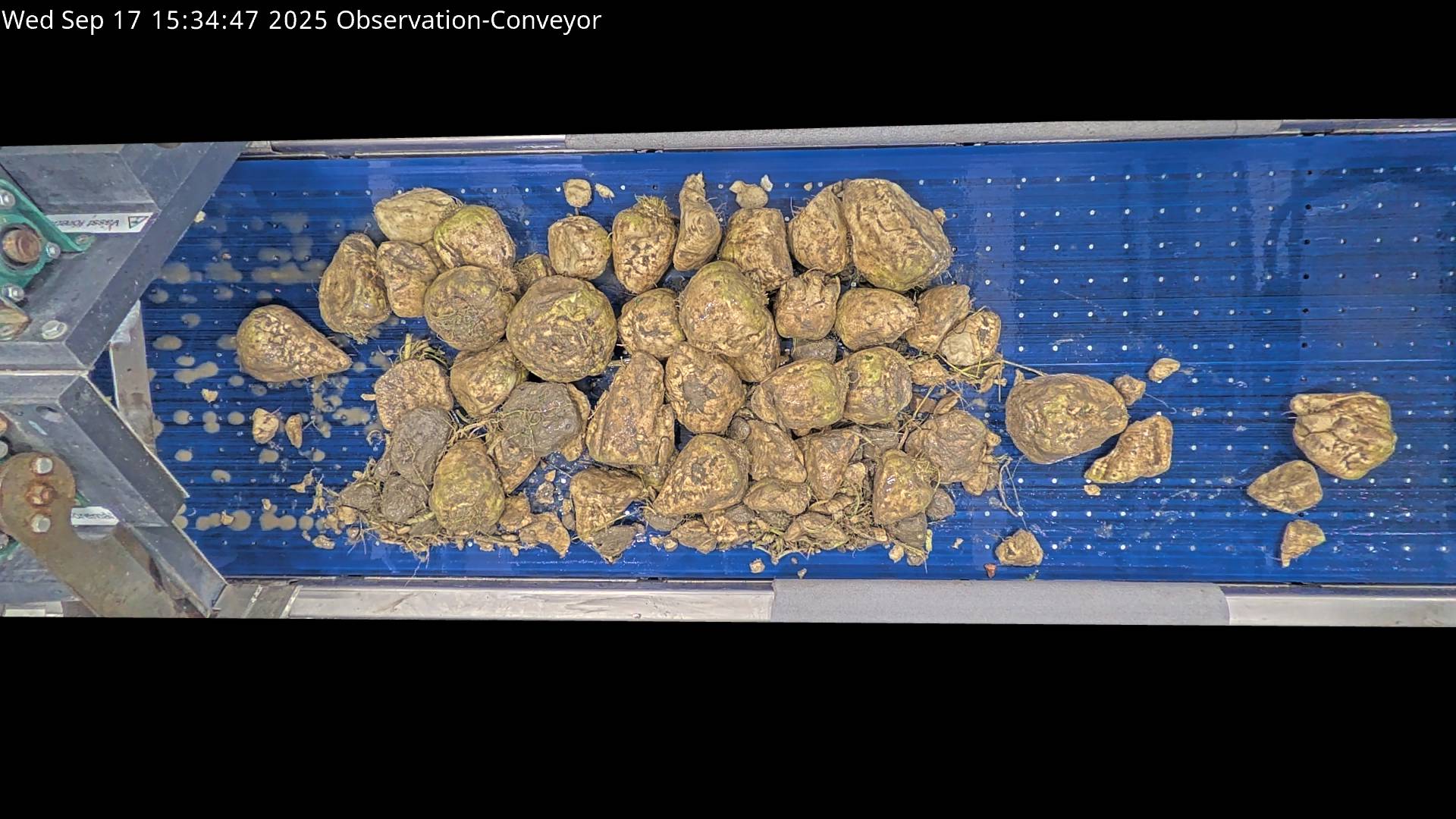

Bilden nedan visar sten som väger ca 300 gram. I ett normalstort prov svarar detta till ca 1 % avseende renheten.

Betalningar

Vid utbetalningstillfället avdrages förfallna skulder.
Betalningsvillkor för inköpta varor under kampanjen, sockerbrukskalk och frostskyddsmaterial, är fri leveransmånad + 15 dagar.

Avräkningen betalas med 100% av Baspriset, med sockerhaltsreglering, för levererade rena betor under perioden. Sockerhalten beräknas för varje avräkningsperiod.

För beräkningen av priset används det tidsvägda genomsnittet av omräkningskursen mellan SEK och EURO fastställd efter Bloomberg Fixing ”BFIX” (Frankfurt 2:00 pm. CET) för september månad aktuellt odlingsår.

Tillägg/avdrag:

I varje akontoavräkning regleras fullt ut:

  • Tillägg/avdrag för hög/låg renhet med avräkningsperiodens medelvärde.
  • Tillägg för tidig och sen leverans.
  • Kostnad för provtagning och analys.
  • Eventuella förseningsavgifter.
  • Eventuell ersättning vid leveransstopp.
  • Ersättning för förebyggande skydd mot frost och väta med TopTex.
  • Eventuell kompensation till NS vid sådd av en mindre areal än den kontrakterade.

Transport:
Vid varje avräkning betalar odlaren sina kostnader för transport av orenheter och merkostnaden för transport av rena betor över 80 km.
Beräkningen baseras på odlarens individuella medelavstånd för kampanjen och debiteras enligt kampanjens Orenhetstaxa.
Eventuella transportavvikelser debiteras också vid avräkning.

Utbetalning

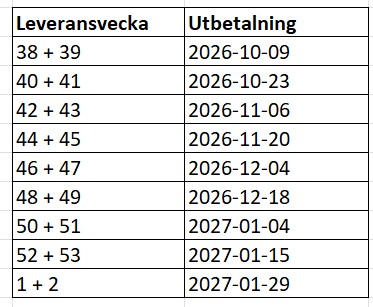

Varje avräkningsperiod är två veckor. Under kampanjen sker avräkning enligt följande:

Slutavräkning 2026

Slutavräkningen för 2026 utbetalas den 28 juni 2027 och innehåller samtlig resterande ersättning för levererade rena betor:

  • Utbetalning av resultatandel (EBIT) för rörliga kontrakt.
  • Eventuell ersättning för individuellt utfall av internförsäkringen.
  • Eventuell utbetalning av ej använt belopp i internförsäkringen.

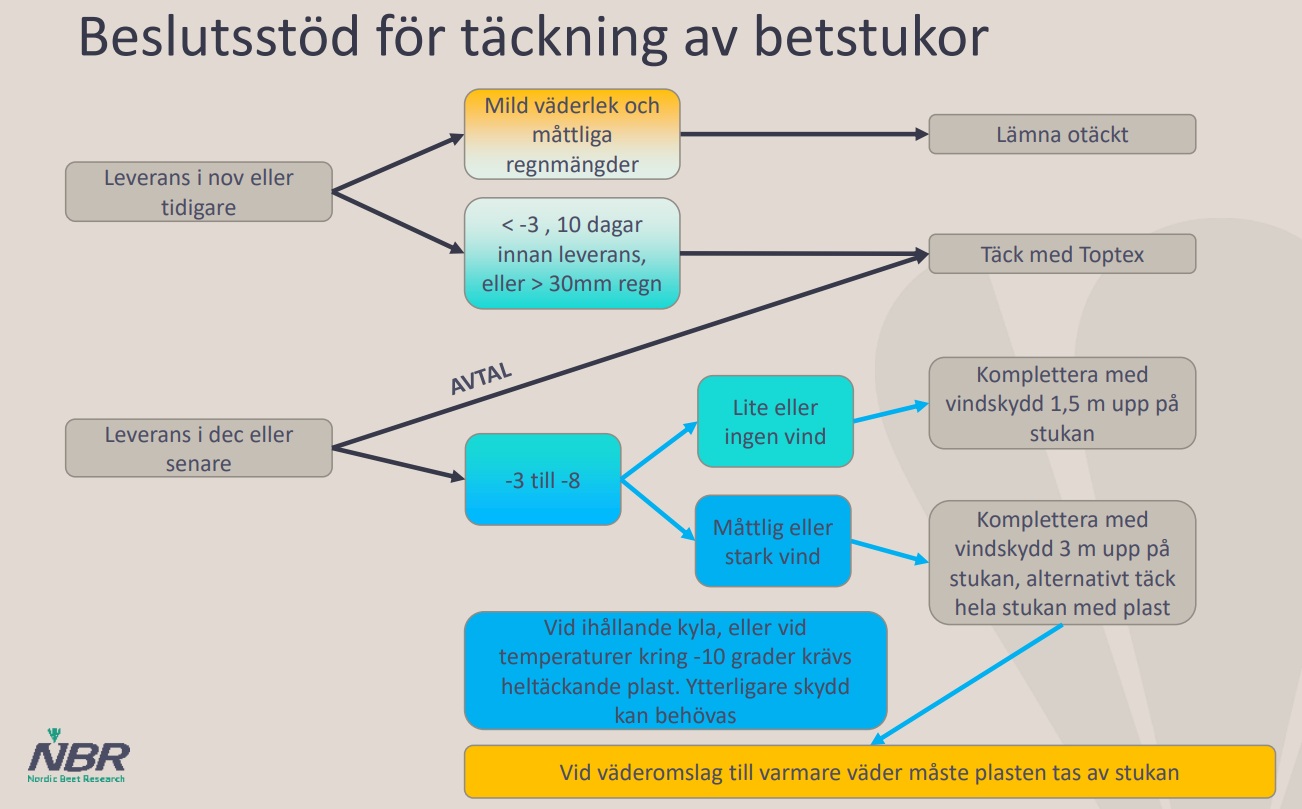

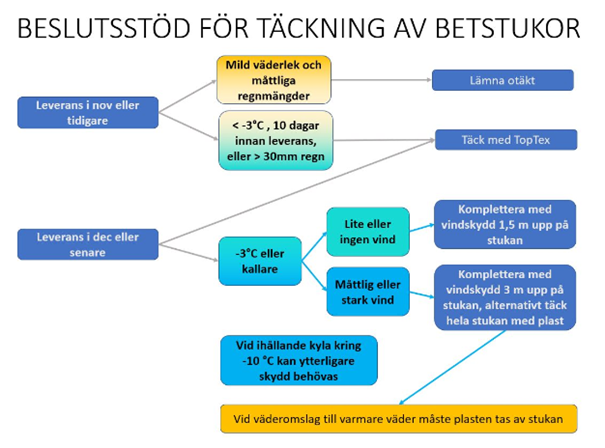

Maskinell täckning av betstukor
Följande maskinstationer i området täckning med Klündermaskin:

  • Magnus Hartlers Maskinstation 0709-469621
  • Vallby Hannas Maskinstation 0706-344034 (Bosse) 0708-442190 (Halvard)
  • Anders Gerdtssons Maskinstation 0708-492173
  • Casper Andersson 073-3336396
  • Br. Göranssons Maskinstation 070-8367081 (Botvid) 070-8367080 (Fredrik)

Förutom Klündermaskinerna finns det liknande varianter för maskinell täckning av betstukor hos maskinstationer runt om i området.

]]>

Kontraktsbekräftelsen finns nu på CropConnect /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23147.htm2026-09-0200:00:0023147.htmDå intresset varit mycket stort har vi varit tvungna att göra kvoteringar av arealen. För befintliga odlare beror neddragningen på andelen flerårskontrakt från 2026 och utvecklingen av den individuella förändringen av 5-års genomsnittsskörd.

Enligt överenskommelsen får nyodlare dela på 7% av den fria volymen. Då vi fått in många ansökningar om nyodling blir det en neddragning på ca 30% för nyodlare, baserat antingen på den areal man är berättigad att odla (25% av sin totala areal) eller den önskade arealen (i de fall man önskat mindre än 25%).

I sin ansökan kunde man välja mellan 2 olika typer av kontrakt. Ett-årigt och tre-årigt. Det tre-åriga kontraktet är begränsat till 25% av den totala odlingsvolymen, detta överstegs inte så fördelningen i önskemålen har här kunnat uppfyllas.

]]>
Pop-up fältvandring /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23145.htm2026-09-0200:00:0023145.htmDatum: Tisdagen den 8:e september.

Tid: 12.00 då vi börjar med grillad korv. Avslutar ca kl 14.

Adress: Ekebergsvägen 129, 291 92 Kristianstad.

maps.app.goo.gl/HnESvMZ2kbE6PT3E6

Anmälan görs senast 6/9 via mejl till: gunnar.brahme@nordzucker.com

]]>
Nordzucker stänger sockerproduktionen i Nakskov och upphör med ekologisk sockerproduktion /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23121.htm2026-08-2600:00:0023121.htmDet planerade steget är en del av Nordzuckers pågående insatser för att stärka konkurrenskraften och anpassa sitt produktionsnätverk till förändrade marknadsförhållanden, men kommer inte att minska eller påverka företagets marknadsandel. Det är kopplat till en ihållande strukturell överkapacitet inom den europeiska sockerindustrin. Enligt nuvarande planer kommer sockerproduktionen i Danmark i framtiden koncentreras till Nykøbing-anläggningen, vilket säkerställer full användning av den platsen.

De föreslagna förändringarna i Danmark kommer också att påverka sockerbetsodlare och andra affärspartners. Nordic Sugar kommer nu att samarbeta med Danske Sukkerroedyrkere (DKS) för att hitta bästa möjliga övergång till den framtida produktionssetupen i Danmark.

De planerade förändringarna förändrar inte Nordzuckers engagemang för att betjäna kunder i Danmark. Tillgången till marknaden kommer att fortsätta på samma nivå som idag.

Nordic Sugar har också beslutat att upphöra med ekologisk sockerproduktion i Danmark efter kampanjen 2026. Beslutet är fattat efter 9 år, där man inte lyckats hitta en lönsam ekonomi eller tillväxt i volym, vilket var förutsättningen för att skapa en långsiktigt hållbar produktion av ekologiskt socker.

Tidigare i år tillkännagav vi förändringar i vårt produktionsnätverk i Slovakien och Finland som en del av våra ansträngningar att stärka konkurrenskraft och motståndskraft inom ramen för vår strategi Fields for Growth. Efter att sockerproduktionen i Trenčianská Teplá upphört, optimeringen av tillverkningskapaciteten och stängningen av raffinaderiverksamheten för råsocker i Porkkala, Finland, har Nordzucker fortsatt att utvärdera hur vi kan förbättra effektiviteten och den långsiktiga hållbarheten i vårt produktionsnätverk.

Pressmeddelande

]]>
CropConnect kommer inte vara tillgänglig 25 augusti /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23110.htm2026-08-2100:00:0023110.htmPå grund av planerat tekniskt underhållsarbete kommer CropConnect att ligga nere den 25 augusti.

Även om det går att komma in på sidan kan vissa funktioner vara otillgängliga så vi rekomenderar att inte använda sidan den dagen.

Vår sockerbets-app kommer fortfarande fungera för att se leveransplaner mm.

Vi beklagar olägenheten.

]]>
Marknadsrapport för socker, augusti /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23113.htm2026-08-2100:00:0023113.htmMarknadsrapport för socker

]]>

Kontrakteringen fungerar igen! /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23105.htm2026-08-2000:00:0023105.htm

Du kommer in på sidan för kontraktering genom att klicka på länken till höger enligt bilden nedan.

Tänk på att det inte fungerar på telefonen utan gå in via dator.

Observera att det bara är den nytecknade arealen du ska skriva in. Du ska inte addera det som redan finns som ev. 3-årigt kontrakt från ifjol eller eventuellt överflyttad areal från 2026.

Manual till kontraktering

]]>
Fortsatt tekniskt problem med kontraktssidan /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23100.htm2026-08-1800:00:0023100.htmUppdatering 2026-08-19:

Problemet är fortfarande inte löst. Vi uppdaterar när det fungerar igen

Uppdatering 2026-08-19. 16:00

Problemet är ännu inte löst. För att kunna starta kontrakteringen arbetar vi på en alternativ lösning via ett frågekort som vi använt tidigare och kommer lansera detta vid 12:00 imorgon 20/8.

Uppdatering 2026-08-20. 8:00

Kontrakteringen fungerar nu igen, tack för ert tålamod!

]]>
Inför kontrakteringen som startar 18 augusti /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23098.htm2026-08-1700:00:0023098.htm

Kontrakteringen görs via länk inne på CropConnect enligt manual nedan.

Observera att tidigare tecknade 3-årskontrakt syns inte i kontrakteringsformuläret. Dessa kan ses under mitt kontrakt på CropConnect.

Överflyttad areal från 2026 till 2027

Det är viktigt att odlare som valde att flytta sin areal från 2026 till 2027 även går in och bekräftar om man vill ha den kvar eller ej. Detta görs via frågekortet som ligger på CropConnect.

Nya odlare
Nya odlare är också välkomna att teckna kontrakt om man uppfyller följande kriterier:

  • Maximalt avstånd till fabriken < 80 km.
  • Odlaren ska kunna visa upp en aktuell SAM-ansökan för 2026 och utifrån arealen i ansökan kan man sedan kontraktera maximalt 25% betor.

Kontakta Nordic Sugar vid intresse på 040-53 70 00 eller agricenter.sverige@nordicsugar.com.
Det är viktigt att nya odlare kontaktar Agricenter senast den 25 augusti för att vi ska hinna förbereda systemet och öppna upp för kontraktering inom kontrakteringsperioden.

OBS. Vi kommer efter kontrakteringen till 2027 inte att tillåta överföring av kontrakt från nyodlare till befintliga odlare om det inte föreligger synnerliga skäl till detta.

Eventuell kvotering av areal:
Volymen som ska kontrakteras är densamma som 2026. En del areal blev flyttad från 2026 till 2027 och detta tillsammans med skördeökning och eventuella nyodlare gör att kvotering av kontraktsönskemålen kan bli nödvändigt.

Vad detta kommer att bli exakt har vi inget svar på nu utan vi får se hur önskemålen som kommer in ser ut.

Efter kontrakteringsperioden återkommer vi så snart som möjligt med en kontraktbekräftelse på den areal man får tilldelad efter eventuell kvotering.

Välkommen in på CropConnect den 18 augusti kl 08:00!

]]>
Nordic Sugar och Betodlarna har nu nått en överenskommelse kring pris och villkor för betodling 2027. /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23088.htm2026-08-1100:00:0023088.htmDen europeiska sockermarknaden är fortsatt pressad både gällande priser och volymer. Det finns hos både Nordic Sugar och Betodlarna en stark tro på svensk betodling trots en i dagsläget utmanande marknad. Att gemensamt bygga en konkurrenskraftig värdekedja inom betodling och sockerproduktion har varit en viktig målsättning under förhandlingarna.

Överenskommelsen gäller en volym på 250 000 ton vitt socker vilket är densamma som 2026.

För odlingsåret 2027 erbjuds ett ettårigt kontrakt med rörligt pris samt ett tre-årigt avtal med rörligt pris. Prismodellen i båda kontrakten har en lägstanivå och tjänar Nordic Sugar AB pengar och når ett positivt EBIT-resultat över 75 miljoner delas vinsten med 30 % till odlarna.

Priset i det ett-åriga kontraktet är 29,7 € eller ca 327 SEK* per ton rena betor vid EBIT under 75 miljoner och med normal leveranstidpunkt och kvalité.
Vid ett rörelseresultat på 175 miljoner för Nordic Sugar AB ökar priset till 31,5 € eller 347 SEK* per ton rena betor.

Det tre-åriga kontraktet har ett pris första året (2027) som är 0,3 € lägre än det ett-åriga. År två och tre har det samma pris som det aktuella ett-åriga avtalet. Detta är också ett rörligt pris med samma justering uppåt vid ett EBIT > 75 miljoner för Nordic Sugar AB. Andelen 3-års kontrakt är begränsade till max 25 % av den totala kontrakterade mängden.

Övriga ändringar

Överleverans

Vid kontraktsteckning beräknas förväntad sockervolym utifrån odlarens individuella 5-årsgenomsnittliga avkastning +2 %. Odlaren kan välja att så 98–100 % av kontrakterad areal utan sanktion. Den individuella odlaren kan leverera maximalt 102 % av Förväntad leverans med full betalning. Leverans över 102 % betalas med ett marknadsmässigt pris fastställt av NS.

TopTex

Tidpunkterna för TopTex ersättningen är också justerade så att man från och med odlingsåret 2027 kan få TopTex ersättning redan från den 1 november.

Ersättning för täckning med TopTex utgår från 1 november. Ersättning utgår enligt nedan:

  • 1-14 november 7 SEK/ton Rena betor
  • 15-22 november 12 SEK/ton Rena betor
  • 23-30 november 17 SEK/ton Rena betor
  • 1 december till kampanjens slut 17 SEK/ton Rena betor

För nyodlare gäller samma villkor som sista året och det innebär att det krävs att man har en aktiv odling som man kan styrka via SAM-ansökan för 2026 för att kunna teckna kontrakt till 2027. Man kan också maximalt teckna en betareal som är 25 % av den arealen man har i sin SAM-ansökan.
Den samlade andelen av volymen som nyodlare kan teckna är 7% av den fria volymen som ska tecknas.

Se nedan för övriga förändringar i Branschavtalet och Leveranskontraktet.

Kontraktsteckning sker mellan den 18 augusti och 27 augusti. Kontrakten tecknas inne på CropConnect.

För odlare som valt att flytta sin betodling från 2026 till 2027 finns även ett frågekort på CropConnect där man ska bekräfta eller avsäga sig möjligheten att odla den arealen 2027.

* Priser beräknade med en eurokurs på 11,00 SEK samt inkluderande normala tillägg över kampanjen. Vid beräkning av Kampanjens betalningar används tidsvägda genomsnittet av omräkningskursen mellan SEK och EURO fastställd efter Bloomberg Fixing ”BFIX” (Frankfurt 2:00 pm. CET) för september månad aktuellt Odlingsår.

]]>
Pop-up fältvandringar i september /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23087.htm2026-08-1000:00:0023087.htmAxplock från dagen är bladsvampar, bladsvampstrategier, ogräshantering-uppföljning och aktuellt inför kampanj.

Tisdagen den 1:e september, plats Borgeby.

Tid: 12.00 då vi börjar med grillad korv. Avslutar ca kl 14.

Tisdagen den 8:e september, plats Helgegården.

Tid: 12.00 då vi börjar med grillad korv. Avslutar ca kl 14.

Begränsat antal deltagare. Anmälan krävs. Du gör din anmälan på Cropconnet.farm

]]>
Leveransplan publicerad /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23071.htm2026-07-2700:00:0023071.htmDet är viktigt att ni som har fått tidig leverans samt ni som har leverans i period 1 är uppmärksamma på planerat leveransdatum och tar hänsyn till det vid en eventuell svampbekämpning. Om betorna inte går att leverera enligt leveransplanen på grund av karenstid efter svampbekämpning kommer leveransen att bli framflyttad till slutet av kampanjen.

Tänk på att enligt branschavtalet punkt 17.2 står det "Underskrider Odlaren dagsleverans enligt plan utan anmält giltigt skäl ska förseningsavgift utgå. Denna utgör 50 SEK per ton vid leveranstillfället ej levererade Orena Betor. Utebliven leverans senareläggs i Kampanjen." Detta innebär att om betorna inte är upptagna till leveransdatum, utan giltigt skäl, utgår en förseningsavgift samt att leveransen flyttas till slutet av kampanjen.

Har du frågor eller funderingar angående din leveransplan kontakta din transportör.

]]>
Nya upptagare och täckare /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23064.htm2026-07-2100:00:0023064.htmInne på hemsidan kan man använda vårt planeringsverktyg Agrilog. Detta verktyg är ett hjälpmedel som gör det enklare att planera upptagning eller täckning hos dina kunder då du kan se deras leveransdatum. Där finns även ytterligare funktioner.

Det har skickats ett mail till våra nuvarande upptagare och täckare som använder systemet, men är du en av dom som inte fått detta mail och vill börja använda vårt system vänligen hör av dig till oss via mail till: Agricenter.sverige@nordzucker.com

]]>
Marknadsrapport för socker, juli /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23050.htm2026-07-1400:00:0023050.htmMarknadsrapport för socker

]]>
Plocka stocklöpare och vildbetor /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23039.htm2026-07-0800:00:0023039.htmDet är viktigt att stocklöpare och vildbetor plockas bort innan de hinner producera grobara frön. Vi rekommenderar att stocklöparna plockas nu och eventuellt en gång till i månadskiftet juli/augusti. Plockas stocklöparna senare finns det risk att de hunnit producera grobara frön, och man måste då dessutom ta bort fröstockarna från fältet.

Varje stocklöpare eller vildbeta kan ge upp till 1 500 grobara frö. Därför accelererar problemet fort om man inte plockar bort dem. Betfrö kan behålla sin grobarhet i tio år eller mer, men det är bara de frö som ligger ytligt (de översta 10 centimetrarna) som gror. Det är av extra stor vikt att de fält som ingår i Conviso Smart systemet hålls fritt från stocklöpare för att undvika en ALS-tolerant population av vildbetor.

Vildbetor kräver mer jobb
Ovanstående är förstås minst lika viktigt om du har vildbetor. Vildbetor är betor som gror från frön som legat i marken. Dessa frön har i sin tur sitt ursprung antingen från vildbetor eller från stocklöpare som inte plockats bort i tid.
Eftersom vildbetorna oftast kommer tidigare och under en längre period än stocklöparna måste de normalt plockas två gånger.
Plocka första gången nu, och följ upp med ytterligare en plockning i månadsskiftet, juli/augusti.

Avhuggning
Vid stora mängder vildbetor kan de i stället huggas av. Hugg första gången i mitten/slutet av juli. Vildbetorna skjuter då nya skott, så huggningen måste upprepas ca 3 veckor senare.

OBS! Bekämpning av vildbetor eller stocklöpare med avstrykning är inte tillåtet!

]]>
Bladsvampsrekommendationer 2026 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23026.htm2026-07-0600:00:0023026.htmBekämpningströskel

Bekämpningströskeln är fortsatt en fläck på 33 blad, dvs angrepp på 3 % av bladen. Samma tröskel gäller för alla bladsvampsjukdomar och den skall helst inte överskridas eftersom effekten på befintliga angrepp är svag. Särskilt observant gäller det att vara om där finns risk för Cercospora i fältet.

Aktuella svamppreparat

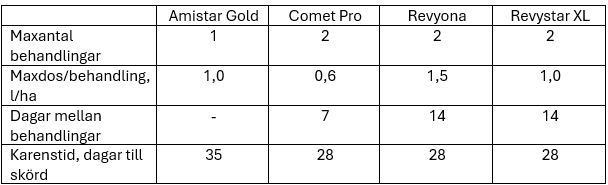

Marknadsförda och för stunden godkända produkter är Amistar Gold, Comet Pro, Revyona och Revystar XL. I tabellen nedan finns de huvudsakligt tillgängliga produkterna och de viktigaste användarvillkoren.

OBS! Det är viktigt att ni som har leverans i september samt i period 1 är uppmärksamma på planerat leveransdatum och tar hänsyn till det vid en eventuell svampbekämpning. Om betorna inte går att leverera enligt leveransplanen på grund av karenstid efter svampbekämpning kommer leveransen att bli framflyttad till slutet av kampanjen. Leveransplanen kommer att publiceras så snart den är klar. Planerat startdatum för årets kampanj är den 16 september.

Grundstrategi

Som en bred och robust strategi över åren har en kombination av Comet Pro och Revyona fungerat väl i bladsvampförsöken.

Grundstrategin bygger på två behandlingar. Vid uppnådd bekämpningströskel är basrekommendationen 0,3 - 0,6 l/ha Comet Pro + 0,5 - 0,75 l/ha Revyona. I normalfallet följs den första behandlingen upp med en andra behandling med samma kombination cirka tre veckor senare. Vanligen förstärks effekten på mjöldagg, rost och Ramularia vid den rekommenderade tankmixen i jämförelse med att enbart behandla med Comet Pro. Det finns också möjlighet att ersätta framför allt den andra behandlingen med 0,5 - 1 l/ha Amistar Gold.

Sortskillnader

Det finns också sortskillnader att ta hänsyn till. Bland de traditionella sorterna är det främst Claudia KWS och Miracula KWS som är mindre känsliga och bland Smart-sortimentet Smart Nelda KWS och Smart Lindita KWS. Allt annat lika är det sannolikt rätt val att ligga i det lägre dosintervallet i dessa sorter. Det omvända gäller för Fabienna KWS, Aragon, Caspian, Smart Attala KWS och Smart Thea KWS.

Förstärk mot Cercospora

Om huvudproblematiken bedöms vara Cercospora räcker dock inte grundstrategin till. Tidiga angrepp, särskilt i kombination med bevattnade fält och att det varit bekymmer på närliggande fält under tidigare år är tydliga riskfaktorer. De försöksresultat som finns visar att en högre dos av Revyona då krävs, upp mot maxdosen på 1,5 l/ha och behandlingstillfälle. Dosen Comet Pro behöver inte justeras i förhållande till grundstrategin.

Är det ett fält med betydande mängder Cercospora, som planeras att skördas sent kan det också vara aktuellt med tre behandlingstillfällen.  I förhållande till hur en sådan strategi skall se ut kan det finnas några olika vägar att ta. Sett till den direkta effekten är det rimligt att tänka sig två behandlingar med Comet Pro + Revyona följt av en tredje med Amistar Gold. Ställer den längre karenstiden för Amistar Gold till det inför leveransen, är det bättre att lägga den som en andra behandling. I förhållande till risken för resistensutveckling kan det också, åtminstone i teorin, finnas ett värde i att växla in med Amistar Gold mellan de två behandlingarna med Comet pro + Revyona.

Som ett alternativ till Revyona kan också produkten Revystar XL användas. Maxdosen per behandling av den produkten är 1 l/ha. Det finns inga officiella svenska försök som bekräftar effekten av Revystar XL på Cercospora, men nya uppgifter från BASF indikerar att den är väl så bra som Revyona. Revystar XL innehåller två verksamma ämnen, mefentriflukonazol (samma triazol som i Revyona) samt fluxapyroxad (SDHI).

Läget i fält
Förutom egen kontroll av ditt betfält kan du följa utvecklingen av bladsvampar på www.sockerbetor.nu varje vecka, ett samarbete med Växtskyddscentralen och NBR. Kartan finns även i appen Sockerbetor. Kartan hittar du här.

]]>
Nytt från Nordic Sugar - Sales & Marketings nyhetsbrev till våra kunder /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23027.htm2026-07-0100:00:0023027.htm

]]>
Läget i fält vecka 27 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/23025.htm2026-07-0100:00:0023025.htmFörst vill vi rikta ett tack till alla som kom och hälsade på i vår monter under Borgebyfältdagar för att prata sockerbetor med oss! Det är roligt att intresset för betorna är så stort.

Senaste veckans värme har gjort att bladlössen har ökat på sina håll och en bekämpning har varit befogad lokalt. Det är som alltid viktigt att gå ut i fälten då variationen fortsatt är stor på förekomsten av lus.

Vi har observerat en del fält med gulnande toppar på bladen. När man vänder på bladen ser man ofta ett litet bett i bladnerverna och då är det stinkfly som varit på besök. Det finns inget vi kan göra åt det men påverkan på plantan är låg.

Bekämpningströskeln är 20 svarta löss/beta eller koloniserande löss (dvs minst 10 löss/beta) på 40-50% av plantorna. De preparat som är godkända mot betbladlöss:

  • Teppeki (max 1 gång, 140 g/ha)
  • Carnadine (max 1 gång, 0,25 l/ha)
  • Mospilan Mizu (max 1 gång, 0,35 l/ha)
  • Mavrik (max 2 gånger, 0,2 l/ha)
]]>
Utbetalning av resultattillägg 2025 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22993.htm2026-06-1700:00:0022993.htmÄven i en utmanande sockermarknad som vi är i har Nordic Sugar AB gjort ett positivt resultat för verksamhetsåret vi har bakom oss.

Beloppet är 12,10 SEK/ton betor med 17 % sockerhalt.

För betor levererade efter 1 december utbetalas även överskottet från internförsäkringen.

Pengarna betalas ut den 24 juni och avräkningen ligger på CropConnect.

]]>
Läget i fält vecka 24 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22973.htm2026-06-1100:00:0022973.htmPå insektssidan har vi börjat hitta enstaka plantor med koloniserande betbladlöss. Än har inte nivån för bekämpningströskel uppnåtts i observationsrutorna. Vädret framöver kommer påverka hur det blir men är det blött och lite kallare så trivs inte lusen så bra men varmare väder kan skynda på utvecklingsförloppet. Nu hittas lössen långt ner i bladrosetten. Var uppmärksam på hur det ser ut i ert fält.

Bekämpningströskeln är 20 svarta löss/beta eller koloniserande löss (dvs minst 10 löss/beta) på 40-50% av plantorna. De preparat som är godkända mot betbladlöss är följande:

  • Teppeki (max 1 gång, 140 g/ha)
  • Mavrik (max 2 gånger, 0,2 l/ha)
  • Carnadine (max 1 gång, 0,25 l/ha)
  • Mospilan Mizu (max 1 gång, 0,35l/ha)
]]>
Läget i fält vecka 23 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22969.htm2026-06-0500:00:0022969.htmDet närmar sig sista ogräsbehandlingen i många fält och i en del fält har betorna nu fler än åtta örtblad. När betorna har passerat 8-bladsstadiet är det radrensaren som vi har att tillgå för ogräsbekämpningen.

Om det är ogräsfritt och luckert i fältet rekommenderar vi inte en radrensning, eftersom vi då riskerar att väcka fler ogräsfrön till att gro. En radrensning bör göras om det finns ogräs kvar samt om fältet är igenslammat. Gör gärna radrensningen när det är molnigt/fuktigt.

På insektssidan har vi börjat hitta enstaka plantor med löss och minering av betfluga. Var uppmärksam på hur det ser ut i ert fält. Bekämpa andra generationen av betfluga när plantorna har mer än sex blad och när minst 50% av bladytan är angripen. Mot betbladlus och/eller betfluga är Carnadine registrerat, för en körning. Finns det persikobladlus så är Teppeki godkänt. Bekämpningströskel är när det finns 20 svarta löss per planta eller koloniserande löss (dvs. minst 10 löss/planta) på 40-50 % av plantorna.

Har inte mikronäring tillförts i samband med sådd kan det finnas risk för mangan- och borbrist i betfälten. Mikronäringen bör då tillföras som bladgödsling.

]]>
Marknadsrapport för socker, juni /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22958.htm2026-06-0200:00:0022958.htmMarknadsrapport för socker

]]>
Läget i fält vecka 22 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22940.htm2026-05-2600:00:0022940.htmMed sol och temperaturer runt 20 grader varmt gör att betorna växer på bra och det ser fint ut i fält. Nästa vecka ser ut att bli lite ostadigare med vind och chans till nederbörd. Utnyttja i möjligaste mån eventuell fukta för att få till bra ogräseffekter. Håll korta avstånd mellan behandlingarna om ogräsen blivit stora och radrensa de fält där det är möjligt. Har ogräsen blivit stora kan det vara en bra idé med en radrensning mellan ogräsbekämpning 2 och 3.

Gräsogräs
Finns det problem med gräsogräs är det viktigt att hålla rent även i betfälten. En gräsogräsbehandling är lämpligt att göra som sista kemisk ogräsbehandling.

Kvickrot
Enkelbehandling när kvickroten har 4-5 blad:
3 l Focus Ultra/ha
eller
1,5 l Select Plus

Goltix påverkar kvickrotens tillväxt. Vänta därför med kvickrotsbekämpning 3-7 dagar tills tillväxten kommit i gång igen. Efter en kvickrotsbehandling ska det gå 3-5 dagar innan örtogräsbehandling görs, eftersom kvickrotspreparaten skadar betans skyddande vaxskikt.

Andra gräsogräs
Mot andra gräsogräs som renkavle, åkerven eller fånggröda räcker oftast en enkelbehandling när plantorna har 3-5 blad. 1,5 l Focus Ultra/ha
eller
1,5 l Select Plus/ha.

Vid behandling av ALS-resistent renkavle är det viktigt att behandla med Select Plus (kletodim). En behandling utförs antingen mellan T1 & T2 eller efter avslutad Conviso One behandling. Vid behandling med Select Plus ska det gå minst sju dagar till andra ogräsbehandlingar.

VARNING! Gräspreparaten innehåller starka lösningsmedel som kan lösa upp gamla preparatrester i sprutan, som i sin tur kan skada betorna. Före behandling med dessa preparat är det därför särskilt viktigt att sprutan är väl rengjord med till exempel All Clear Extra. Kontrollera även silar och liknande så inga rester av andra produkter sitter där. Spruta direkt efter blandning, låt aldrig sprutvätska stå i sprutan.

Insektsläget
Betflugans ägg hittas i en del fält med begynnande minering på sina håll. Blir äggen utsatta för regnstänk blir de inaktiverade. Generellt är det inget som är alarmerande men håll uppsikt i fält då det lokalt kan förekomma i större utsträckning.

Mikronäringsämnen

Risk för mangan- och borbrist kan finnas i fält där mikronäring inte har tillförts med gödningen vid sådd. Mikronäring bör då tillföras som bladgödsling.

Mangan bör tillföras vid sista ogräbekämpningen, 2 liter Mangan 235 eller motsvarande per hektar. Undvik att köra mangan mitt på dagen vid soligt och varmt väder.

Om det förefaller risk för borbrist, tillför bor som bladgödsling, 2 liter valfri produkt per hektar. Tillförseln sker lämpligen efter betans 8-bladsstadium och framåt.

Fråga alltid leverantörerna angående blandbarhet i sprutan. Blanda inte bor och mangan.

]]>
Läget i fält vecka 21 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22926.htm2026-05-2000:00:0022926.htmOgräs
I betfälten ser det generellt bra ut. Andra körningarna i det traditionella systemet rullar på och tidigt sådda fält börjar närma sig avslutande behandling. Conviso-betorna är mellan behandlingar på många håll.

Insekter
Betflugeägg började att hittas veckan innan regnet. Regn och jordstänk har inaktiverat stora delar av de äggen och mineringen uteblev. Betflugorna har varit aktiva efter regnen och lagt nya ägg så ha koll på insektsbevakningen hur det ser ut i ditt område och gå ut i fält då lokala variationer finns. Fram tills dess att betorna har 9 örtblad är det endast Mavrik som är godkänd men eftersom det med det preparatet krävs direktträff är effekten väldigt begränsad. Carnadine är godkänd att använda när betorna har passerat 9-bladsstadiet. Carnadine har systemisk verkan och därmed bättre effekt mot betflugans larv.

Bekämpning kan göras när det finns ägg och minor på 50% av bladen, har betan då passerat 9-bladsstadiet bör en körning med Carnadine övervägas. Observera att Carnadine endast är godkänd för en körning per år.

Vältning
Vältning av betfältet för att trycka ner sten och öka renheten kan göras när betorna har mellan 4-8 blad. Undvik vältning 3-4 dagar före och efter ogräsbekämpning.

]]>
MBO-kontroll /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22920.htm2026-05-1900:00:0022920.htmAtt inte uppfylla villkoren i MBO ses som ett avtalsbrott och kan medföra sanktionsåtgärd beroende på hur allvarligt avtalsbrottet är.

I år kommer MBO-kontroller att göras där följande punkter kommer att kontrolleras:

  • Funktionstest av spruta
  • Godkännande från Jordbruksverket på sprutan
  • Sådd areal. För att säkerställa att den odlade arealen sockerbetor överensstämmer med gällande kontrakt kommer odlarens kompletta SAM-ansökan att begäras in.

De odlare som slumpmässigt väljs ut för kontroll kommer att kontaktas via e-post under denna och nästa vecka. Det är ett krav i kontraktet att odlaren lämnar uppgifter till NS vid anmodan i samband med kontroll.

Om en odlare har odlat en större areal sockerbetor än vad kontraktet omfattar, kommer ett nytt kontrakt att upprättas för den överskjutande arealen. Detta sker till ett pris som fastställts av Nordic Sugar.

]]>
Transportfrågekortet och kalkbeställning 2026 /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22895.htm2026-05-1200:00:0022895.htm

Den 20 maj, 08.00 kommer årets transportfrågekort öppna. Här kan du ange önskemål om färre leveranstillfällen, provtagningsfrekvens samt önska tidig leverans. Frågekortet kommer vara öppet i en vecka, tills den 27 maj.

Justera antalet leveranstillfällen
Beroende på din leveranskategori har du möjlighet att minska antalet leveranstillfällen, om du har fler än ett. Dina olika alternativ är synliga inne i frågekortet.

Ändring av provtagningsklass
Under "Mina uppgifter" återfinns din leveranskategori för 2026 samt en förklaring till leveranskategorierna. Uppge i frågekortet vilken provtagningsklass du önskar inför kampanjen 2026.

Önskemål om tidig leverans
Du kan via frågekortet önska tidig leverans. Vid transportplaneringen kommer vi sedan försöka ta hänsyn till dessa önskemål i största möjliga mån. Det kommer dock vara ett begränsat antal hektar tilldelade för tidig leverans vilket innebär att det är först till kvar principen som gäller.

Den 25 maj, 08.00 går det att registrera önskemål om sockerbrukskalk.

För att beställa sockerbrukskalk klickar du på länken "Beställ Sockerbrukskalk" som kommer ligga under "Mina uppgifter" på CropConnect. Följ sedan stegen i frågekortet och fyll i önskad mängd du vill beställa, glöm inte att trycka på AVSLUTA för att skicka in ditt önskemål.

Priset för kalken är 130 kr/ton, fritt Örtofta. All beställd kalk levereras hem mot aktuell transporttaxa. Minsta volymen som går att beställa ligger på 38 ton. Volymen kommer i första läget att kvoteras till max 6 ton per kontrakterat hektar och först till kvarn-principen gäller. Önskas mer än 6 ton kalk per kontrakterat hektar kan du ange det och så tillgodoser vi detta om utrymme finns.

Frågekorten kommer båda finnas inne på CropConnect under "Mina uppgifter" på startsidan.

VIKTIGT! För att minska risken av överbelastning på hemsidan kommer man enbart kunna använda hemsidan för att svara på frågekortet mellan 07.30 - 08.15 när de öppnar den 20 maj och 25 maj. Detta innebär att alla andra funktioner kommer vara otillgängliga under dessa timmar.

]]>
Pop-up fältvandring på Ädelholm /irj/portal/nordzucker/sv?NavigationTarget=navurl://91666964a1372051f97eb270d017de34&paraconfig=OT-DS-Server_agriportal&paraurl=http%3A%2F%2Fgut210146.nordzucker.lan%3A8080/cps/rde/xchg/agriportal/hs.xsl/22884.htm2026-05-0818:00:0022884.htm

Axplock från dagen är gödningsplacering, insekter och såtidpunkter.

Plats: Ädelholm- Knästorps Kvarnväg 131, 245 93 Staffanstorp.

Tid: 9.30 då vi börjar med kaffe och fralla. Och avslutar ca kl 12 med lunch i fält.

Begränsat antal deltagare. Anmälan krävs. Du gör din anmälan på Cropconnet.farm

Klicka på länken nedan för att se en film vi spelat in som förklarar lite av vad vi kommer se på denna fältvandring:

Pop-up fältvandring på Ädelholm den 28 maj

]]>
